千里银线,一路向东,从延安宝塔山翻越秦岭掠过中原飞渡淮河,用绿电点亮江淮大地。这幅新时代“千里江山图”就是安徽“十四五”能源电力保供的“一号工程”——“陕电入皖”,工程历时2年许,预计今年6月底并网送电。

“陕电入皖”即“陕北-安徽±800千伏特高压直流输电工程”,是国家“十五五”电力发展规划的首个2026年度投运的特高压直流电输送项目。工程起于陕西省延安市宝塔山换流站,止于安徽省合肥市合州换流站,途经陕西、河南、安徽三省,线路全长约1055千米,总投资约205亿元。投运后年输送电量超360亿千瓦时,其中风力、光伏等绿电占到一半以上。由陕西送来的电全部用于安徽,是安徽首条全额消纳的高比例可再生能源特高压直流通道。
安徽产煤大省,丰富的煤炭资源带来充沛的煤电。如今为何开始引进“外电”了呢?这主要是因为近年来,安徽特别是合肥经济发展迅速,用电需求激增。
2025年,安徽全社会用电量达到3736.3亿千瓦时,同比增长3.8%,“十四五”以来年均增速达到9%。据国网合肥供电公司统计,合肥全社会用电量由2021年的444.11亿千瓦时增至2025年的662.48亿千瓦时,“十四五”期间,全社会用电量平均增速为11.61%,位居全国27个万亿GDP城市第二。

三秦大地,煤炭等化石能源资源丰富,来自大自然的风、光等新能源资源禀赋得天独厚。高效开发的清洁能源外送安徽,既是将陕北丰富的能源资源优势转化为经济、社会和环保效益,也能助力革命老区的发展振兴。
“陕电入皖”跨越陕、豫、皖三省,全长约1055千米,施工难度不可小觑。
安徽段施工任务并不轻松,尤其是从阜阳跨越淮河到对面的六安,这段淮河跨越段全长3.37千米,跨越档距为2.27千米,建设者最终建成共2基铁塔,其中跨越塔全高275.8米,高度为淮河钢塔之最,2025年3月3日开始立塔,7月31日顺利完成,提前19天实现了淮河大跨越。
野外施工,也考验着建设者的绿色思维。为了在铁塔上筑巢的鸟儿一家,施工方做出延期三个月施工的决定。
6月2日下午,在霍邱县王截流乡稻田边,国网安徽省电力有限公司“汪湜护线爱鸟创新工作站”领衔人汪湜,从望远镜里发现了正在田间觅食的8只东方白鹳,通过其中一只佩戴卫星追踪器的鸟,他确定这正是去年“陕电入皖”工程为其成长延期施工、让路保护的幼鸟,如今,它已经长大,和7位同伴一起归来。这也记录了东方白鹳“返乡”现象。
根据东方白鹳育雏周期推迟施工进度,实现生态保护和电网发展的同步,牺牲的是时间,得到的是长久的生态和谐。

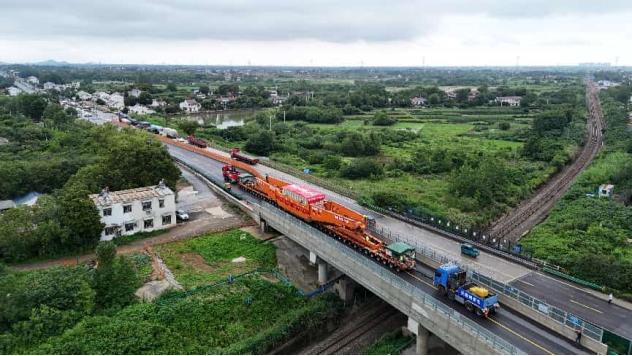

对于合州站,面临的首要问题就是大型设备的安装。“换流变”单台重达364吨,大约是百余头成年大象合计的重量。如何让“巨无霸”安全穿越千里,精准落位?建设者们创新性地开辟了一条“水路联运+公路转运”的混合路径。先乘船穿越1200千米内河航道,抵达合州站所在的庐江后,再换乘长达89米、拥有256个轮胎的特种运输车,驶向目的地。2026年1月10日下午3时,随着最后一台换流变压器平稳运抵,28台“换流变”运输任务顺利完成,实现了“一次到位,分毫不差”。

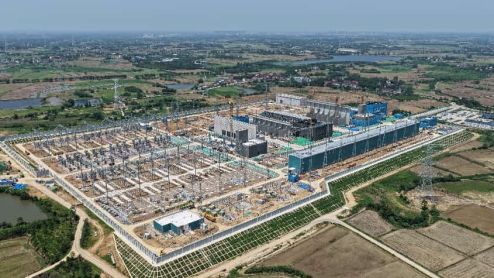

合州换流站是安徽省电力有限公司首个自主建管的特高压换流站,尤其令人自豪的是,站内关键设备——高端换流变压器,实现了从设计、制造到试验的100%自主可控。
2026年5月6日竣工验收启动。合州换流站的成功建设,相当于再建一座1500万千瓦新能源机组。这条横跨东西的“电力天路”,跨越中国南北,将西部与中东部稳稳地连接起来。
“陕电入皖”工程输电送入端的换流站有个美好的名字——宝塔山。从巍巍宝塔山、绵绵延河水带来的陕西好“风光”转换成安徽发展的动力。这是老区对安徽的深情厚谊。“陕电入皖”这一融合了顶尖科技、生态理念与责任担当的能源超级工程,不仅是国家“西电东送”战略的关键落子,更是中国迈向绿色未来的有力见证。近千个奋斗的日夜,只为跨越秦岭淮河的南北牵手,这既是一次电力的长途迁徙,也是一场为了美好未来的双向奔赴。(胡晓斌 李岩 朱文)
