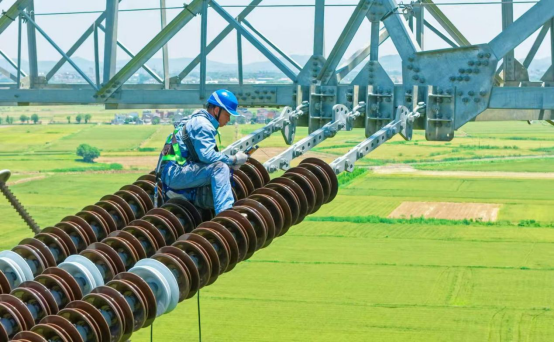

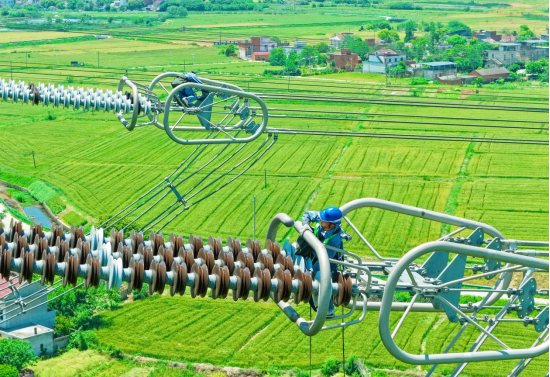

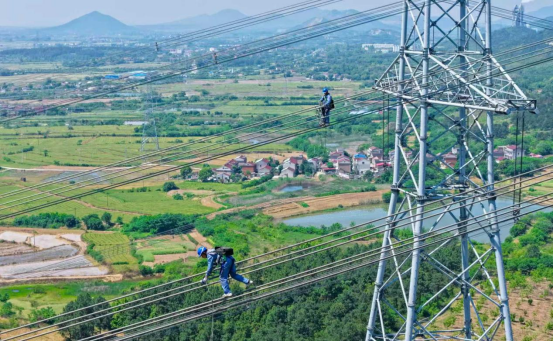

5月11日,在位于合肥市庐江县盛桥镇的±800千伏建苏线检修现场,国网合肥供电公司和安徽送变电工程有限公司检修人员在40多米高空沿输电导线稳步前行,开展线路综合性检修作业。

建苏线作为国家“西电东送”工程战略重要能源大动脉,线路全长2080千米,途经四川、重庆、湖北、安徽、江苏5省市,工程于2022年7月1日投运,每年向华东地区输送清洁电能超300亿千瓦时,在优化区域能源结构,保障华东电网安全稳定运行等方面发挥着重要作用。

为了进一步提升今夏华东地区供电可靠性,5月1日至15日,建苏线沿线的5家省级电力公司同步开展建苏线综合性检修作业。国网合肥供电公司和安徽送变电工程有限公司将联合完成合肥段约61千米线路、133基铁塔的检修任务。
“今年5月1日前,我们应用无人机和直升机,完成了辖区4条特高压线路的精细化巡检,发现隐患缺陷并制定任务清单。建苏线共发现81处隐患,全部将在本次检修过程中处置,同步消缺现场新发现的问题。”合肥供电公司输电运检中心技术专责贾辉介绍。

自检修工作启动以来,检修团队每天早上7时集合就位,持续作业至16时左右,日均完成13档线路巡检,高空行走里程超6千米。截至目前,他们已成功消除导线断股、螺栓松动、铁塔鸟巢等87处隐患。
为保证检修工作安全有序推进,国网合肥供电公司和安徽送变电工程有限公司提前开展联合现场勘察,科学编制检修方案,明确职责分工,细化安全管控与风险防控措施。作业过程中,双方严格遵守安全规程、落实高空作业安全要求,高标准推进合肥段检修任务,确保线路按时复电。
按照华东电网年度超特高压检修计划,今年7月高温大负荷来临前,国网合肥供电公司将完成2座500千伏变电站和15条超高压、特高压线路合肥段的检修工作。目前已完成了1座变电站和7条线路检修工作,其他检修工作正按计划稳步推进。(李岩)
