11月3日,在位于合肥市滨湖新区的220千伏滨湖变电站内,国网合肥供电公司变电检修中心员工对站内电力设备开展集中检修作业。
作为合肥滨湖新区的重要电源点,滨湖变电站于2010年10月投运,服务合肥南站、四水厂等重要客户,电力枢纽属性突出。“为了进一步提升今冬明春滨湖新区的供电可靠性,我们集中检修、试验及保护等专业人员力量,计划在10月27日至11月4日期间,对滨湖变开展近年来规模最大的一次集中检修工作。”国网合肥供电公司变电检修中心副主任方胜表示。

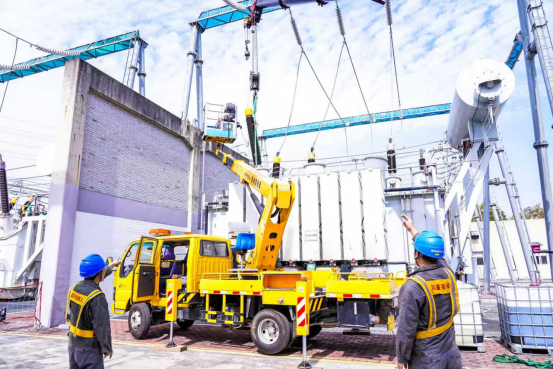

走入滨湖变电站,在2号主变压器处,随着工作负责人吕晟发出指令,一台特种作业车辆缓缓展开机械手臂,在轰鸣声中,重达290公斤的主变压器套管稳稳吊升至6米高空。主变压器上,多位检修人员默契配合,将套管精准装配至预定位置,随即立刻执行设备固定和零件安装等工作。
在9天的集中检修时间内,国网合肥供电公司将重点聚焦滨湖变电站的2号主变压器单元,内容包括更换6只套管,有载开关吊芯检查、瓦斯继电器校验及低压侧绝缘改造等关键项目,同时完成相关设备的高压试验和保护调整等工作。“这就好比对变电站内的设备进行一次全面‘深度体检’,集中解决存在的缺陷隐患,从而大幅提升运行可靠性。”方胜介绍道。
主变压器套管作为关键部位,其状态直接关系整个变压器的稳定运行,因此本次检修前,国网合肥供电公司对现场开展多次勘察,专门制定了设备改造和安全管控两套方案。作业过程中,特别采用冷压连接等精细化检修工艺,确保设备改造质量万无一失。现场安全监督人员全程值守,每个工作步骤均执行严格的标准化作业流程。
滨湖变电站的集中检修只是合肥电网秋季检修的一个缩影。放眼全市各个角落,电力设备的“健康体检”正在全面推进中。
自9月1日起,国网合肥供电公司全面启动合肥电网年度秋季检修工作,计划在冬季用电高峰来临前,高效推进136项检修任务,涉及全市98座变电站。“截至目前,秋季检修工作已完成超6成,随着秋检的深入推进,合肥电网设备的‘健康水平’将持续提升,为全市冬季用电高峰提供更加坚实的电力保障。”国网合肥供电公司运维检修部副主任秦鹏说。(李岩 丁文康)
